Multica 做了什么?

Multica 是一个任务协作平台,核心设计是把 Agent 当一等公民:issue 的 assignee 可以是人,也可以是 Agent。

Agent 能被分配任务、在评论里回复、更新状态、甚至担任项目负责人。状态流转宽松,7 个固定状态之间可以任意跳转,不强加线性工作流。

Agent 执行任务时跑在用户本地的守护进程上,调用 Claude Code、Codex 等 AI 编程工具,API 密钥和代码目录都留在本地。

这套设计解决了一个真实问题:人和 Agent 终于在同一个工作区里了。你可以像给同事派活一样给 Agent 派活,Agent 干完了在评论里汇报,和人类同事的工作方式几乎没有区别。

但用着用着,问题就出来了。

Multica 没解决的问题

阶段归平台管,不该归平台管

Multica 的 issue 有 7 个固定状态:backlog、todo、in_progress、in_review、done、blocked、cancelled。一个 bug 修复和一次标书撰写,生命周期完全不同,但被迫穿同一件衣服。

软件开发里,PRD 走"设计→审查"两个阶段就够了,Feature 开发走"需求设计→API设计→开发计划→开发实现→E2E测试"五个阶段。招投标里走的是"文件分析→方案制定→标书编写→审核校验→得分比较"。这些阶段的数量、名称、内部状态各不相同,固定状态根本覆盖不了。

门控藏在暗处

Multica 里人类可以随时介入:手动改状态、评论里发指令、ReRun 任务。但这些介入点散落在各处,没有声明机制。你需要记住"这个项目的审查环节我要盯着",这个知识存在于你的脑子里,不存在于系统里。

一个五人的招投标团队,张经理需要审查方案,王法务需要审核商务条款,赵商务需要确认报价。每个人该在什么时候介入、介入后做什么、决策结果怎么传递,全靠人手动操作和口头约定。

灵活是有了,约束也跟着没了。

回退靠手动模拟

Multica 的状态可以任意跳转,所以技术上你可以把 in_review 的 issue 手动改回 todo 来模拟打回。但系统不知道这是一次"审核打回",它只看到一个状态变更。没有打回原因的传递,没有回退目标的记录,Agent 拿不到结构化的反馈。

招投标的审核环节打回是家常便饭。法务发现条款不一致,打回给商务改;技术标审查发现工期安排有矛盾,打回给技术团队重新编排。每次打回都要人工改状态、手动通知、口述原因,协作成本很高。

没有协作智能

但最要命的是,Multica 是一个被动看板:你不开它就不动。Agent 完成了任务,你打开平台才能看到。某个门控点被触发三天了没人处理,平台不会提醒你。跨人的工作依赖关系,比如李总工的方案要等张经理的文件分析,平台不知道也不通知。

底层逻辑

怎么改?先说清楚三条底线。

工作流围着你的团队转,别反过来。工作流的结构都要可配。阶段、状态、门控、文件路径,全部由用户按任务类型自定义。用户已有的本地进度管理方式通过映射配置接入,不用改工作习惯。

人决定哪些决策重要。门控是显式的可选约束。框架提供默认门控,用户可以保留、移除或追加。没有被门控拦住的状态转换,Agent 自己往前推就行。

编排和执行分开。平台管"什么时候轮到谁动",Agent 的能力边界是 Agent 自己的事。协作指令由平台注入,能力指令由本地管理,通过标准文件接口对接。

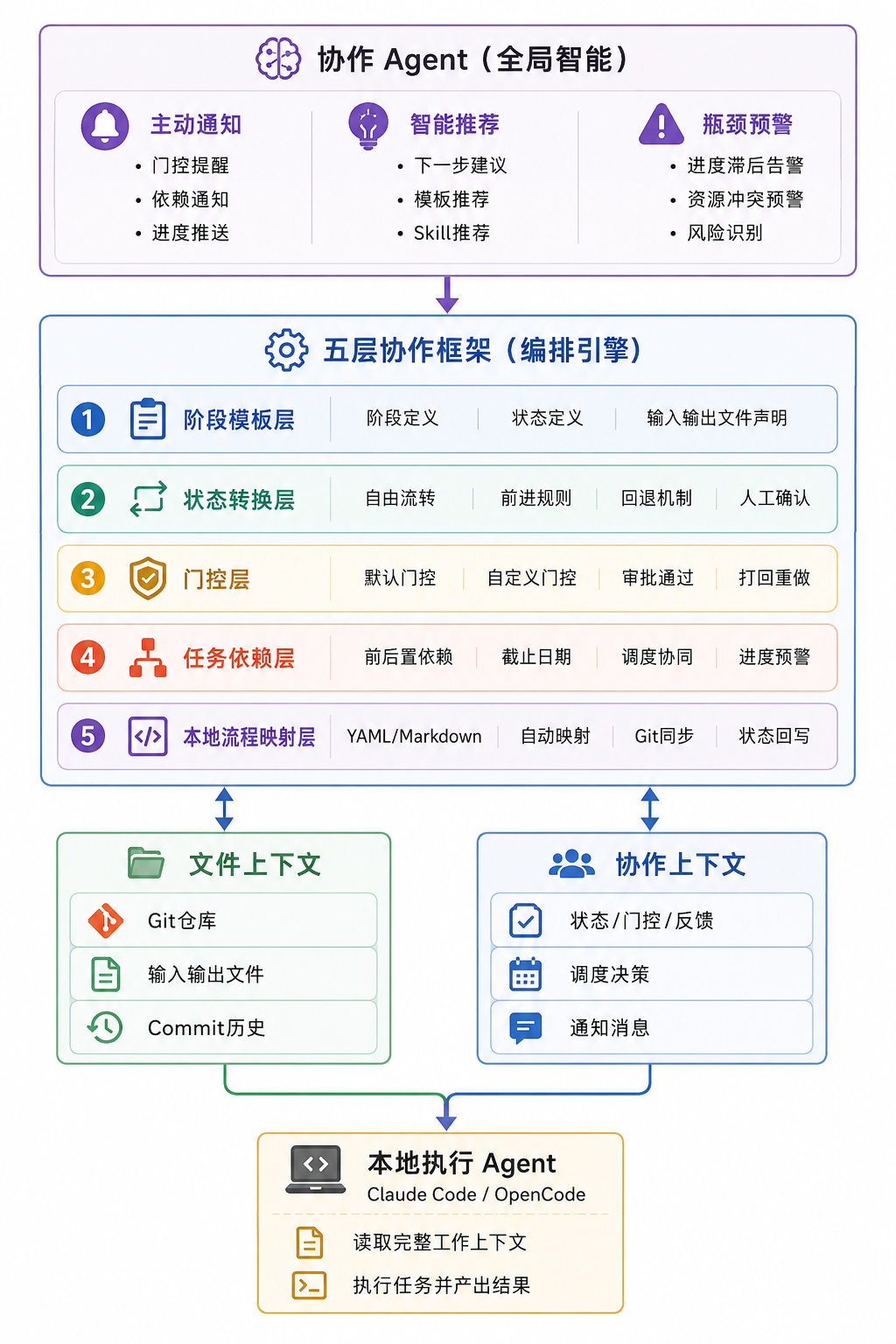

五层框架 + 协作 Agent

第一层:阶段模板层

用户按任务类型自定义阶段。每个阶段模板包含:阶段列表、每个阶段的状态集合(默认提供"未开始/执行中/已完成",可覆盖)、每个阶段的输入/输出文件声明。

任务类型:投标
阶段 1:招标文件分析(输入:招标公告.pdf,输出:分析报告.md)
阶段 2:投标方案制定(输入:分析报告.md,输出:投标方案.md)
阶段 3:投标标书编写(输入:投标方案.md,输出:技术标.md + 商务标.md)
阶段 4:审核校验(输入:技术标.md + 商务标.md,输出:审核意见.md)
阶段 5:得分点比较(输入:全部产出物,输出:得分分析.md)

第二层:状态转换层

定义阶段之间的前进规则和后退规则。底层是自由跳转(Multica 模式),门控是可选的约束。任何状态都可以跳到任何状态,但挂了门控的转换需要人类确认。

回退作为一等公民:任何"已完成"的阶段都可以被人类打回,打回到哪个阶段由打回者当场决定。Agent 只需要知道"这个阶段被打回了,当前状态变成执行中",然后继续工作。

第三层:门控层

两级门控。默认门控挂在高概率需要审查的转换点上(比如每个阶段的"已完成"),用户可以在模板级别关闭。自定义门控由用户在任何状态转换上手动追加。

门控触发后,平台传递两样东西给 Agent:状态转换的决策(通过/打回/打回并指定回退阶段),以及可选的附加信息(人类附带的任何内容)。人怎么介入是人的事,框架不管。

第四层:任务依赖层

定义跨任务的依赖关系。项目启动时批量创建所有任务,指定负责人和截止日期,声明依赖关系。协作 Agent 基于依赖关系做调度:前置任务没完成导致后续任务无法开始时通知前置负责人,快到截止日期但进度滞后时提前预警。

第五层:本地流程映射层

用户已有的进度管理文件(YAML、Markdown、任何格式)通过映射配置接入平台。Agent 帮忙生成映射配置:读一遍用户本地的进度文件,理解结构,自动生成"本地文件的哪个字段对应平台的哪个阶段"的映射。

用户在本地改文件、commit、push,平台通过 Git 变更自动感知并更新阶段状态。不用切换到平台操作。

上下文传递:双线设计

文件上下文通过 Git 传递。阶段模板声明了每个阶段的输入/输出文件路径,Agent 进入阶段时知道该读什么,完成时知道该写什么。每个阶段完成时 commit 一次,Git 历史就是项目进度日志。

协作上下文通过平台的接口协议传递。阶段状态、门控决策、反馈意见这些不适合塞进 Git 的信息,通过平台注入到 Agent 的工作环境中。

两条线在 Agent 执行时合并:Agent 同时读到文件上下文和协作上下文,拼成完整的工作环境。

协作 Agent:看板和助手的区别

五层框架解决了编排问题,但一个纯被动的编排系统和 Jira 没有本质区别。区别在哪?协作 Agent。

协作 Agent 是一个独立的服务,和用户本地的干活 Agent(Claude Code、OpenCode)是不同的东西。本地 Agent 看到的是单点(当前任务、当前阶段),协作 Agent 看到的是全局(所有任务、所有人的状态)。

它干三件事。

第一件事,主动推送。门控被触发时通知对应的负责人,前置阶段完成时通知下游,并行任务的产出物更新时通知相关人。走飞书、钉钉、邮件还是平台内通知,用户自己配。

第二件事,智能推荐。基于阶段模板和历史数据,推荐下一步行动。完成招标文件分析后推荐参考同类项目模板,完成需求设计后推荐对应的 Skill。

第三件事,瓶颈预警。发现某个阶段连续多天无进展时主动提醒负责人和项目经理,发现某个负责人同时背负多个任务且截止日期临近时建议调整分配,发现跨人的接口设计不一致时主动
